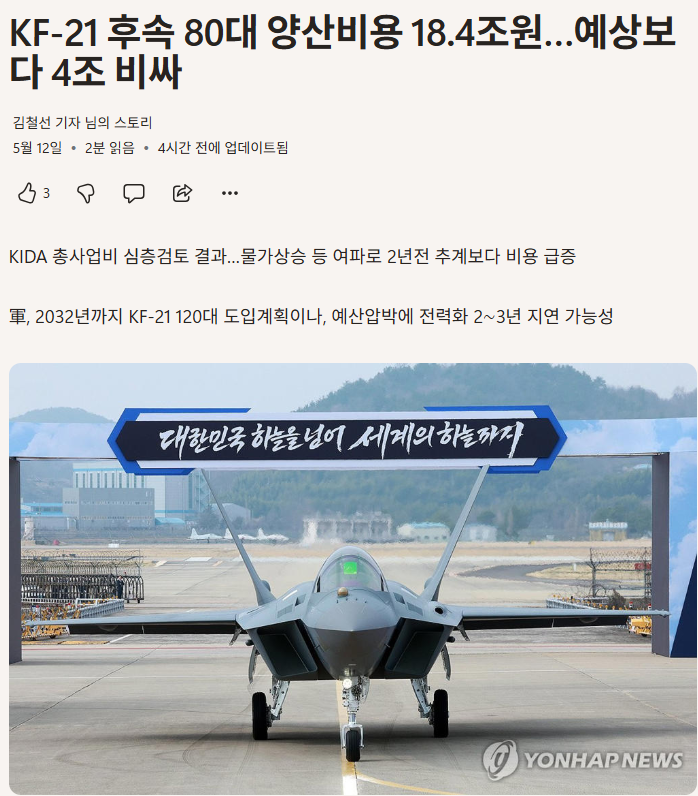

KF-21 후속 80대 양산비용 18.4조원…예상보다 4조 비싸
파키케팔로

Lv.1 파키케팔로 (58.♡.196.41)

2026년 5월 12일 AM 11:36

조회 1,775 공감 0

KF-21 후속 80대 양산비용 18.4조원…예상보다 4조 비싸


KF-21 블럭 2 양산 80대 물량 양산비용이 2024년 8월 의결할 당시 14조2천440억원 이었으나, 올해 KIDA를 통해 다시 산출한 바 18조4천422억원의 예산이 필요하다고 나와, 2년 만에 4조1천982억원으로 당초 추산 예산보다 약 30% 증가되었다고 합니다.

물가 상승 및 환율 증가, 공급망 불안정 및 공대지 무장 강화 등 때문이라고.

이미 양산에 돌입한 KF-21 블록-Ⅰ 역시 2024년 7조9천281억원으로 추산됐다가, 이후 총사업비 조정을 거쳐 8조3천833억원으로 기존 계획보다 4천552억원 늘어난 것으로, 환율과 물가 상승, 소요 구체화에 따른 비용 현실화가 반영되었다고 합니다.

해서, 블럭 1은 기존 계획보다 1년가량 늦춘 2029년, 블럭 2는 기존보다 2∼3년가량 늦춰 2034∼2035년까지 마치는 방안이 거론된다고 합니다.

즉, 그동안의 환율과 물가상승, 공급망 불안정 및 무장강화 등의 이유로 사업비용이 증가해서 양산계획이 늘어질 수 밖에 없다는 이야기입니다.

역시나 또 또 KIDA 인데요.

알려진것 외의 공대지 무장이 추가되는게 있는지 모르겠고요.

또 공대지 무장이 추가된다 한 들 그건 해당 무장 사업으로 진행할것이지 그걸 왜 KF-21 양산사업비용에 포함시키는 건지 모르겠네요.

또 블럭 1을 20+20으로 쪼갠것은 애초에 KIDA의 딴지 때문아닌가 싶은데 태클 계속 거네요.

어차피 저 블럭 2 비용도 28-32년 4년동안 진행될 미래 소요 추정 예산이라 그때되면 저거 또 비용 증가했다고 돈 없다며 연기 어쩌구 할거라는데 100원 겁니다.

애초에 사업 비용 계획 세울때 물가상승분 반영할텐데 그 때 넉넉하게 잡아야지 매번 이게 뭡니까.

이렇게 사업이 늘어지면 계속 비용증가되고 예전에 만들었던건 진부화되서 또 최신화하는데 돈 들어가고 그러면 또 사업비용 모지라서 늘어지고 하는 데스 스파이럴에 빠지게 됩니다.

자칫잘못하면 라팔아 팔렸니 아니오 소리를 보라매가 들을 수도 있을것 같습니다.

댓글 (27)

  • Dufresne

    Dufresne Lv.1

    05.12 · 117.♡.8.66

    돈 문제는 이재용 회장이 한 200대 기부하고 이름을 재용호로 하시죠 ㄷㄷ 그냥 실없는 소립니다 ㄷㄷ

  • 준영이아빠

    준영이아빠 Lv.1

    05.12 · 218.♡.73.235

    한화가 KAI 먹으려고 작업에 KIDA 이용하는것같은데

    알면서 내버려두는느낌이 ...

  • NoteTest

    NoteTest Lv.1 → 준영이아빠

    05.12 · 2.♡.252.78

    (주식) 야금 야금 .... 작업 중이죠? (지난 주 던가요? 추가 매수 공시했죠?)

  • 그냥바람 Lv.1 → 준영이아빠

    05.12 · 211.♡.22.110

    이미 주요작업이 끝났는데 내란으로 복잡해진 느낌입니다. 후속 정부가 반년넘게 도주한 사장후임을 정하지못해 얼마전에 임명한것으로 보입니다. 과연 어찌될련지모르겠군요.

  • 존케이지

    존케이지 Lv.1

    05.12 · 175.♡.61.198

    시간을 더 끌면 비용이 더 상승하고 그러면 경제성 없다 이렇게 몰아가려는것 같네열

  • 디카페인중독

    디카페인중독 Lv.1

    05.12 · 106.♡.64.66

    KiDA 에는 위험한 사람들이 득시글 거리는 것 같아요.

  • 일렁이는그림자

    일렁이는그림자 Lv.1

    05.12 · 175.♡.103.230

    KIDA는 신뢰하기가 좀...

  • finalsky

    finalsky Lv.1

    05.12 · 223.♡.81.188

    KIDA!

  • Persona

    Persona Lv.1

    05.12 · 121.♡.88.98

    록마측 F35 마케팅 팀인가요?

    왜 저렇게 국산 개발 전투기에 테클을 많이 거는건지 모르겠어요.

  • 잎과줄기

    잎과줄기 Lv.1

    05.12 · 118.♡.4.116

    와,,, 30% 밖에 비용상승이 안 되었네요.

    유럽이나 미국 같으면 양산 즈음에 2배 정도 비용 상승 되어 있죠. ㅋㅋ

댓글을 작성하려면 이 필요합니다.
